武定田心光伏電站接網工程力爭12月5日投運

文章來源:
字體:
發布時間:2021-12-07
~田心變線路及站內間隔一、二次設備安裝、調試。我們將嚴格按照《中國南方電網有限責任公司生產項目實施過程管理業務指導書》、《變電站改擴建現場管理標準(試行)》QB/YW206-03-2007、《關于印發加強現場作業十項防疫管控措施的通知》等標準有效管理工程施工。

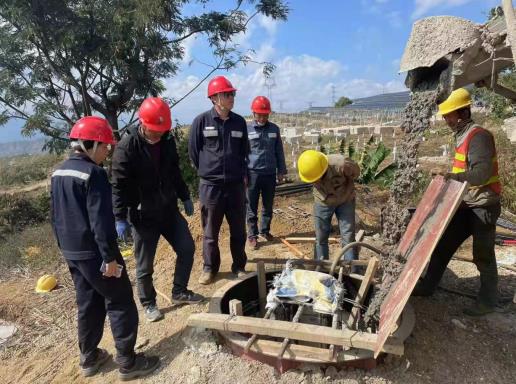

在緊張忙碌的施工現場,武定縣田心光伏電站接網工程項目線路部分負責人舒應偉告訴記者:本工程新建110千伏田心光伏電站~110千伏田心變線路N2-N3號桿段導線。我們將嚴格按照臨時拉線設置原則,在張牽場塔位小號側、大號側分別搭設臨時拉線。停電作業前用多旋翼無人機進行該施工區段韓國絲放置完畢,保證安全距離后在兩端做好錨固措施,做好停電放線前準備工作。本次區段工作準備1套張牽設備,分1個施工隊2個工作班組,配置1套張牽設備,同時配備相應數量工作班人員展開停電作業。

據悉:武定縣田心光伏電站接網工程項目得到了業主單位的高度評價,云南天星實業有限公司表示將舉全公司之力,想盡一切辦法、攻堅克難,在保證安全、質量的前提下將按期投運。

(天星公司黨建人事部 張建強 袁麗娥 攝影報道)
